27. jūlijā plānots atjaunot siltumenerģijas padevi Jumaras ielas namiem un Vidzemes slimnīcai (1)

Lasīšanas laiks: 2 min

Turpinās siltumtrases pārbūve V. Baloža ielā, Valmierā, kur darbus pēc SIA “Valmieras ūdens” pasūtījuma veic SIA “Sanart”. Iknedēļas būvsapulcē saņemtajā ziņojumā apliecināts, ka darbi rit pēc plāna un ka vēlākais šovasar 27. jūlijā tiks atjaunota siltumenerģijas padeve Jumaras ielas namiem un Vidzemes slimnīcai, portālu “Valmieras Ziņas” informēja SIA “Valmieras ūdens” sabiedrisko attiecību speciāliste Ingrīda Kraukle.

SIA “Valmieras ūdens” Siltumtīklu daļas vadītājs Jevgenijs Tihonovs:

“Vairāk nekā mēnesi ilgais siltumenerģijas pārtraukums Jumaras ielas namiem un Vidzemes slimnīcai saistīts ar to, ka jaunā siltumtrases pārbūve notiek pa veco siltumtrases novietojuma vietu. Līdz ar to vispirms jāveic veco cauruļvadu un dzelzsbetona kanālu demontāža, un tikai pēc tam var montēt jaunos rūpnieciski izolētus cauruļvadus. Tāpēc nav iespējams veikt demontāžu un jaunās trases montāžu paralēli, tāpēc arī nevaram nodrošināt siltumenerģijas padeves nepārtrauktību. Taču tiek darīts viss iespējamais, lai darbi notiktu operatīvi. Būvdarbus veic divas brigādes – kamēr viena brigāde veic demontāžu, tikmēr otra sagatavo vietu cauruļvadu montāžai. Paralēli notiek metināšanas darbi ārpus tranšejas, lai vēlāk paātrinātu montāžas darbus. Parasti metināšanu veic tranšejā, bet šoreiz tiek izmantotas visas iespējamās metodes, lai veiktu darbus pēc iespējas īsākā laika posmā.”

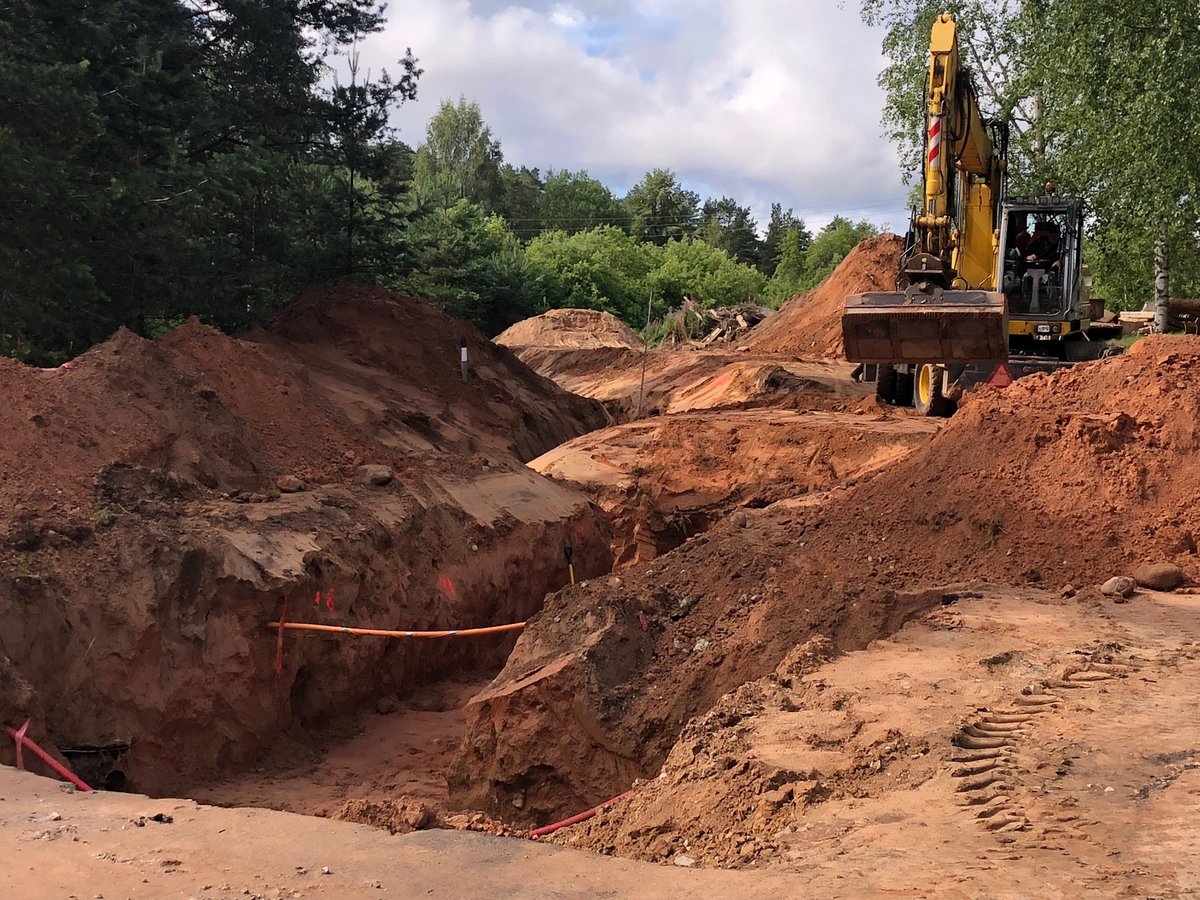

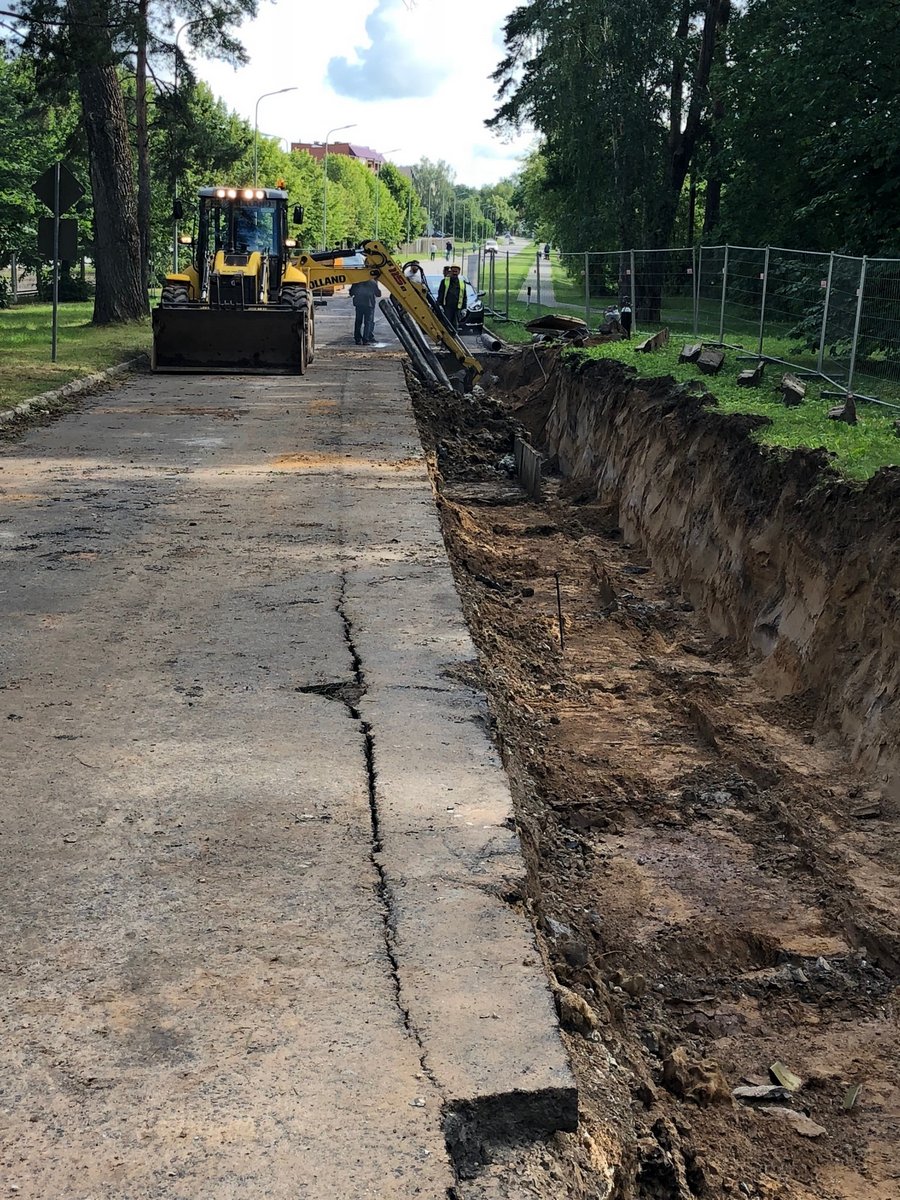

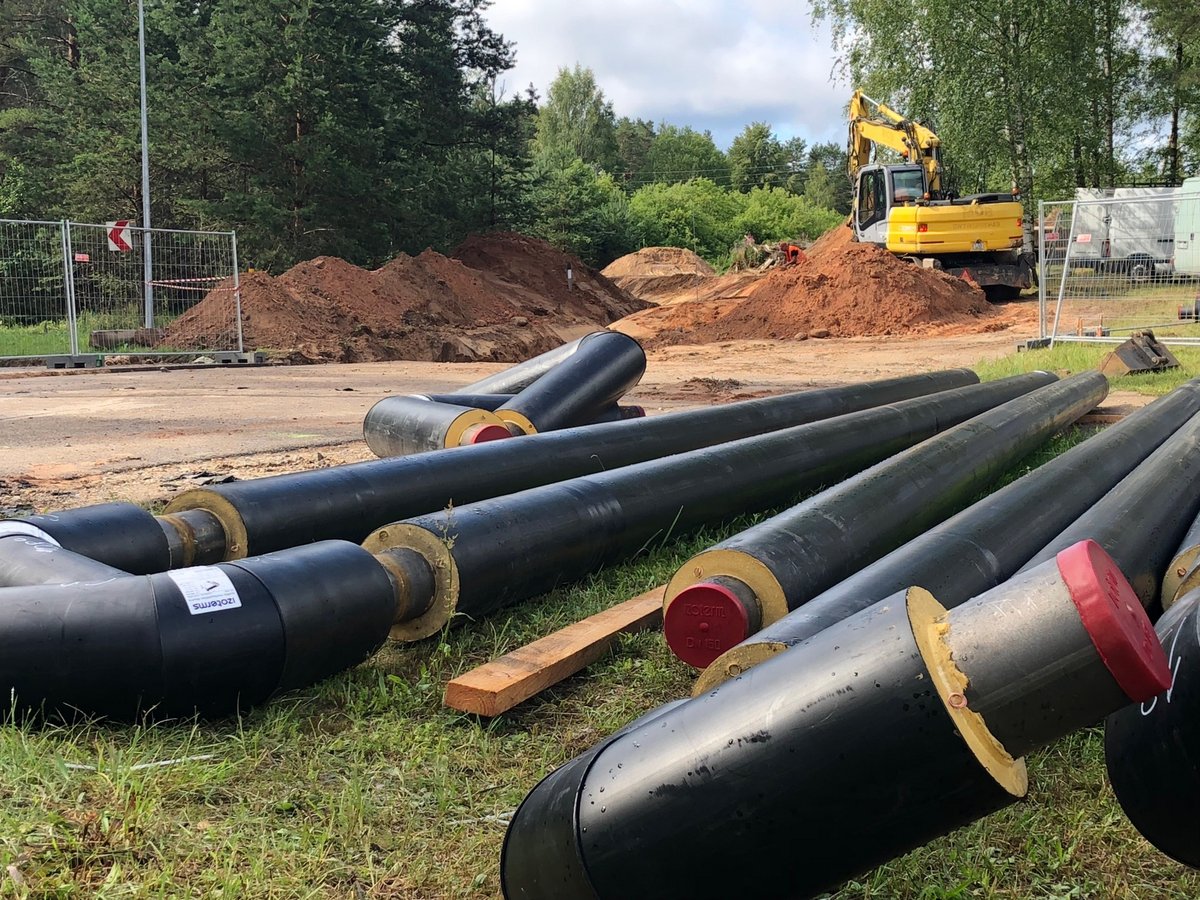

Līdz šā gada jūlija pirmajai nedēļai ir demontēti 120 metru vecās siltumtrases, bet kopumā jāveic pārbūves darbi 320 metru garumā. Jaunās siltumtrases montāžas laikā paredzēta tranšejas padziļināšana, kas arī prasa papildus laiku un darbu. Tas nepieciešams, lai vēlāk varētu sekmīgi realizēt Valmieras pilsētas pašvaldības plānoto Rietumu industriālās maģistrāles izbūvi šajā V. Baloža ielas posmā.

Projektu “Siltumtrases pārbūve Voldemāra Baloža ielā, Valmierā” (Nr.4.3.1.0/17/A/001) līdzfinansē Eiropas Savienības Kohēzijas fonds, un būvdarbu kopējās izmaksas sastāda 127 341,41 eiro bez PVN.

    Keita - 05.07.2018

    Vairāk kā mēnesi bez siltā ūdens nu tas ir kronis visam.

Aktuālais jautājums

Vai 2025. gads Jums būs veiksmīgāks par 2024. gadu?

Paldies par balsojumu
Jūs jau esat nobalsojis!
Lūdzu izvēlieties variantu!

Piedalies satura veidošanā

Tavā apkārtnē ir noticis kas interesants? Vēlies, lai mēs par to uzrakstām?

Iesūti, un mēs to publicēsim!

iesūtīt rakstu

Mūsu partneri
